Подготовка объектов жилищно-коммунального комплекса Тюмени к работе в зимний период была рассмотрена на заседании городского оперативного штаба по ЖКХ.
Хочу отметить, что общий процент выполнения работ на тепломеханической части объектов составляет более 57%!
На сегодняшний день полностью завершены работы на 20 объектах, причём 9 из них выполнены досрочно.
Всего запланировано 63 мероприятия по капитальному ремонту и реконструкции сетей теплоснабжения.

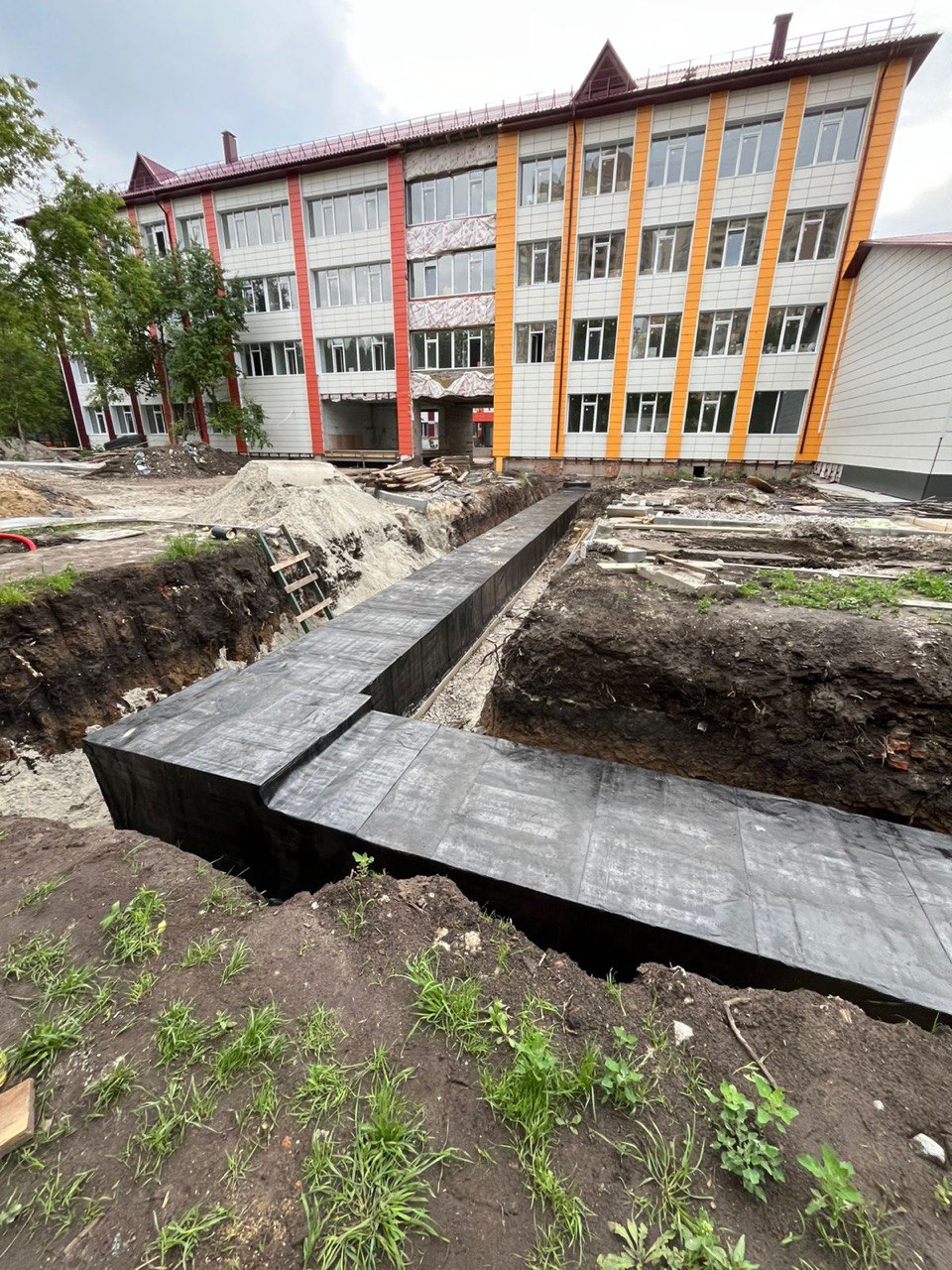

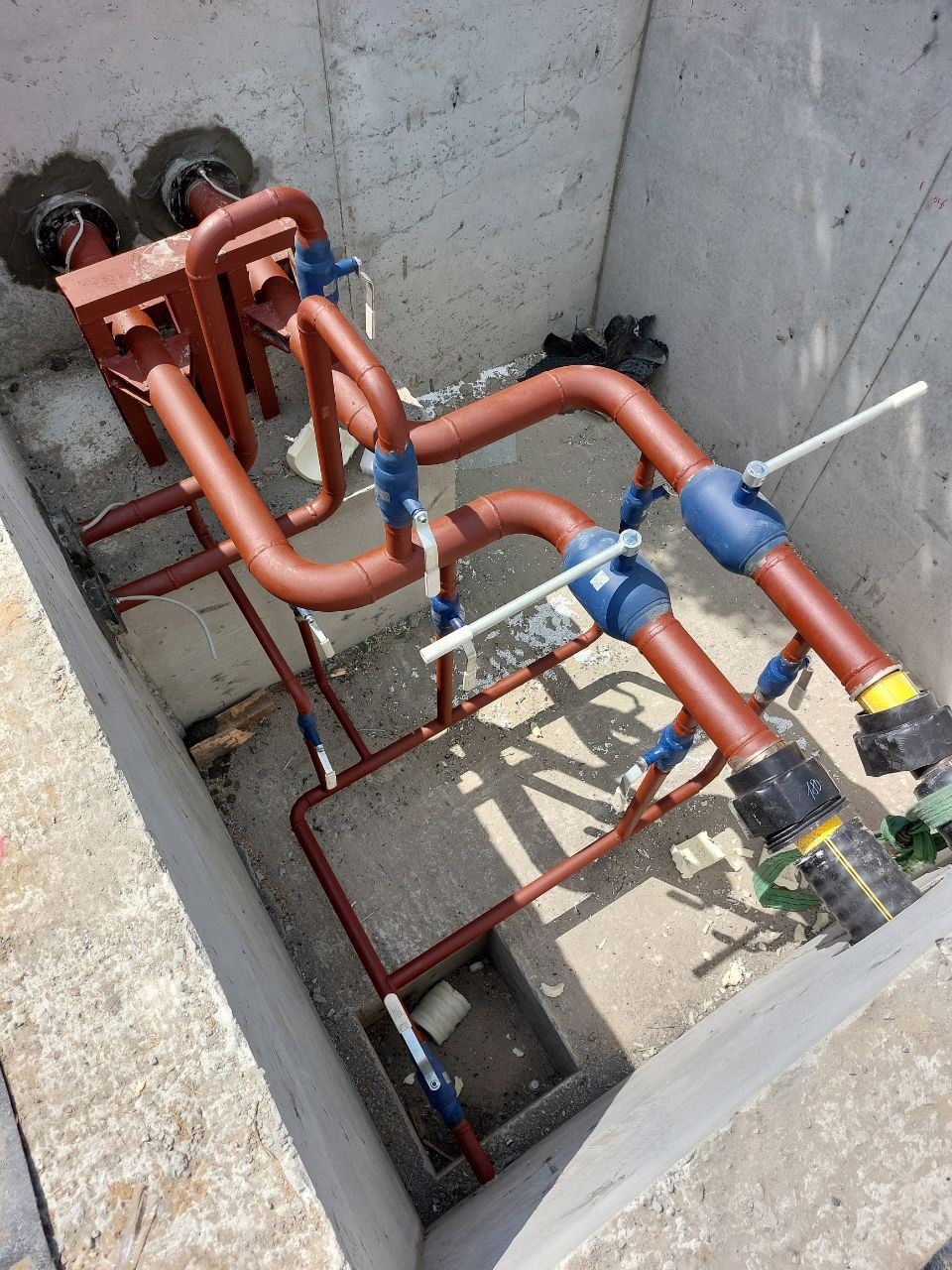

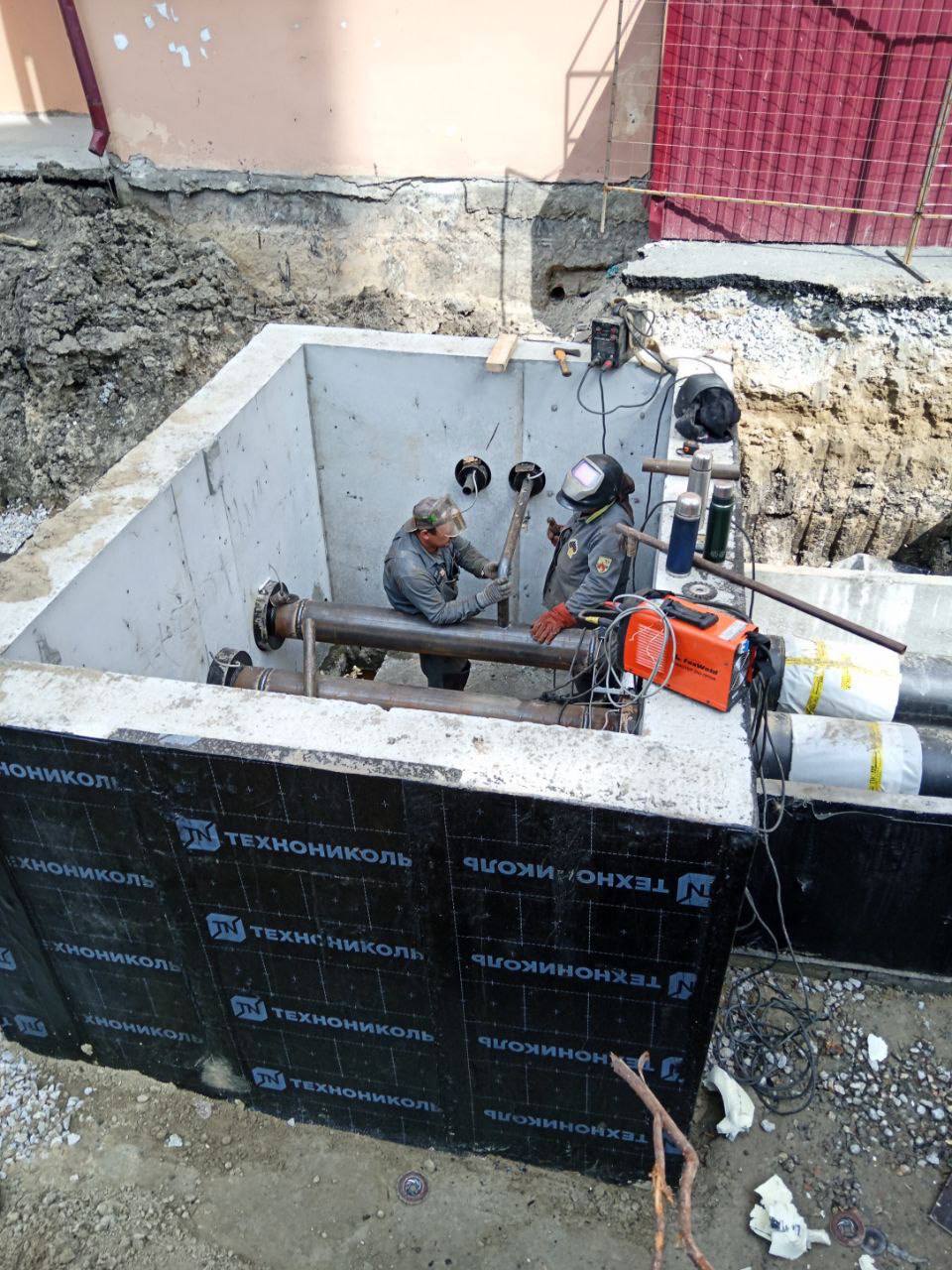

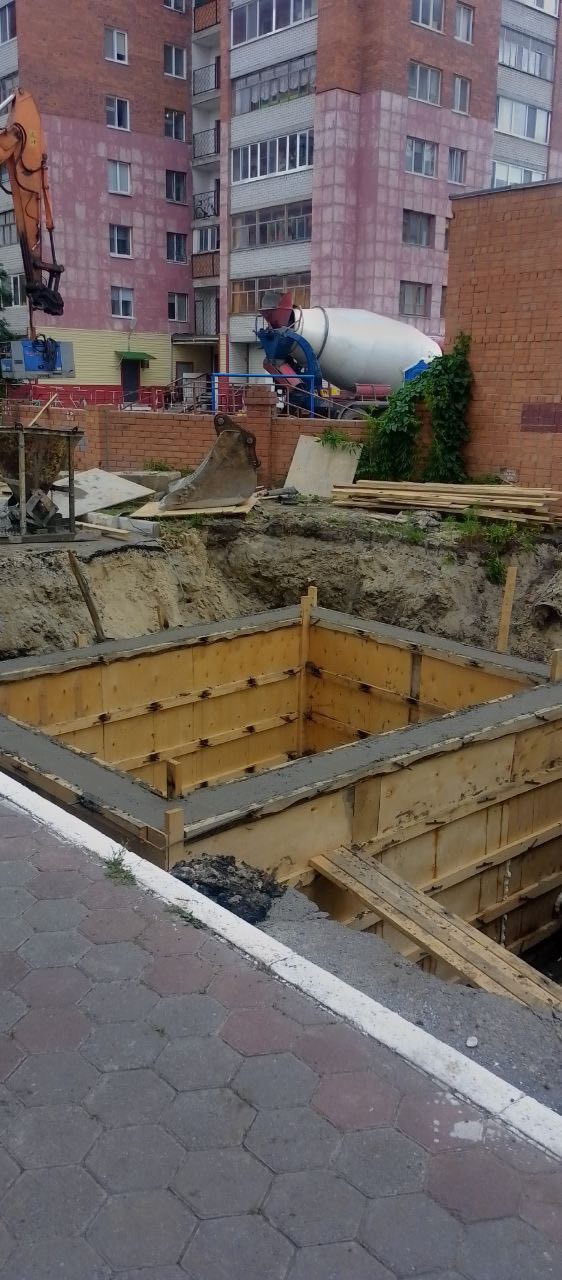

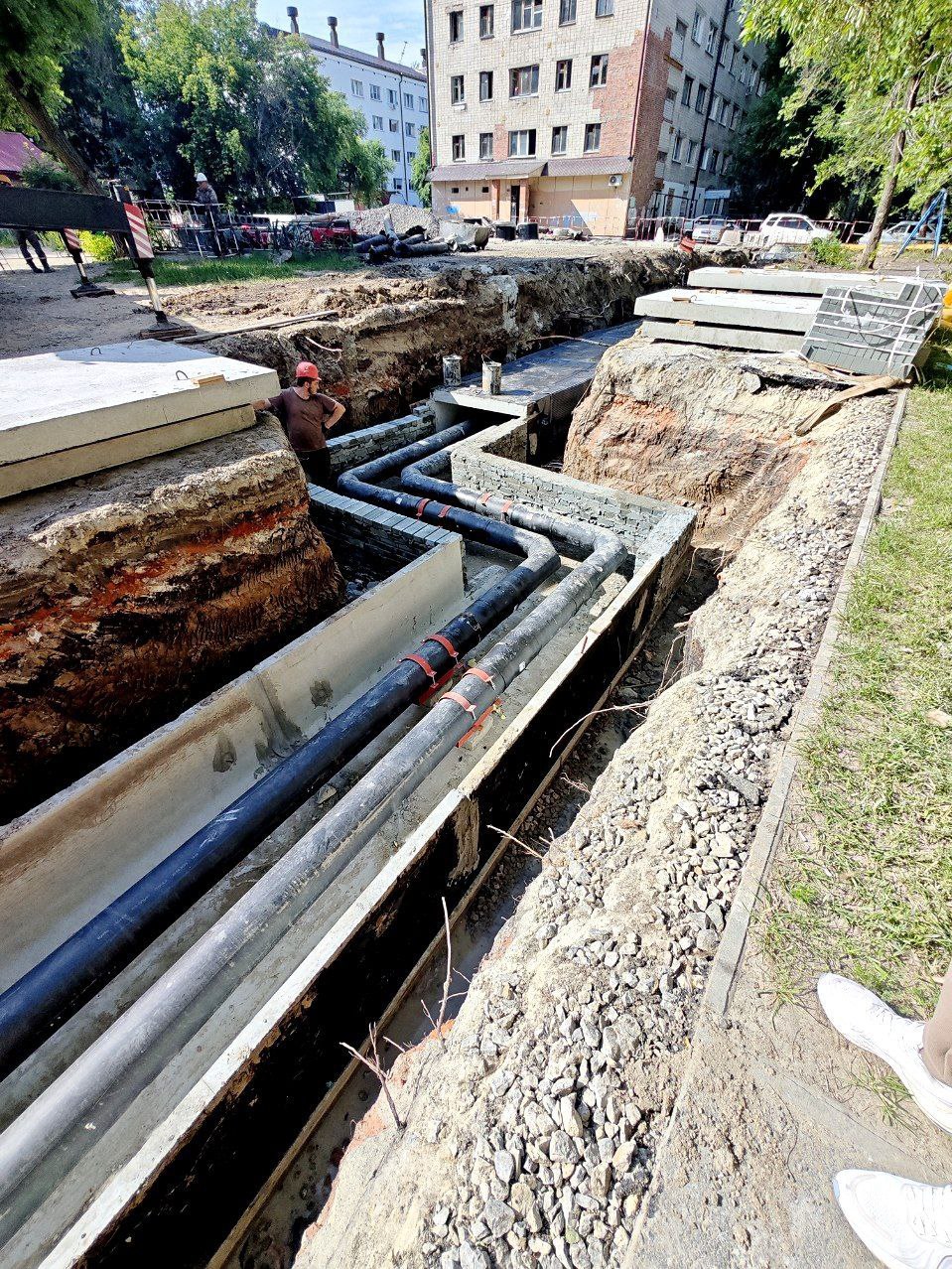

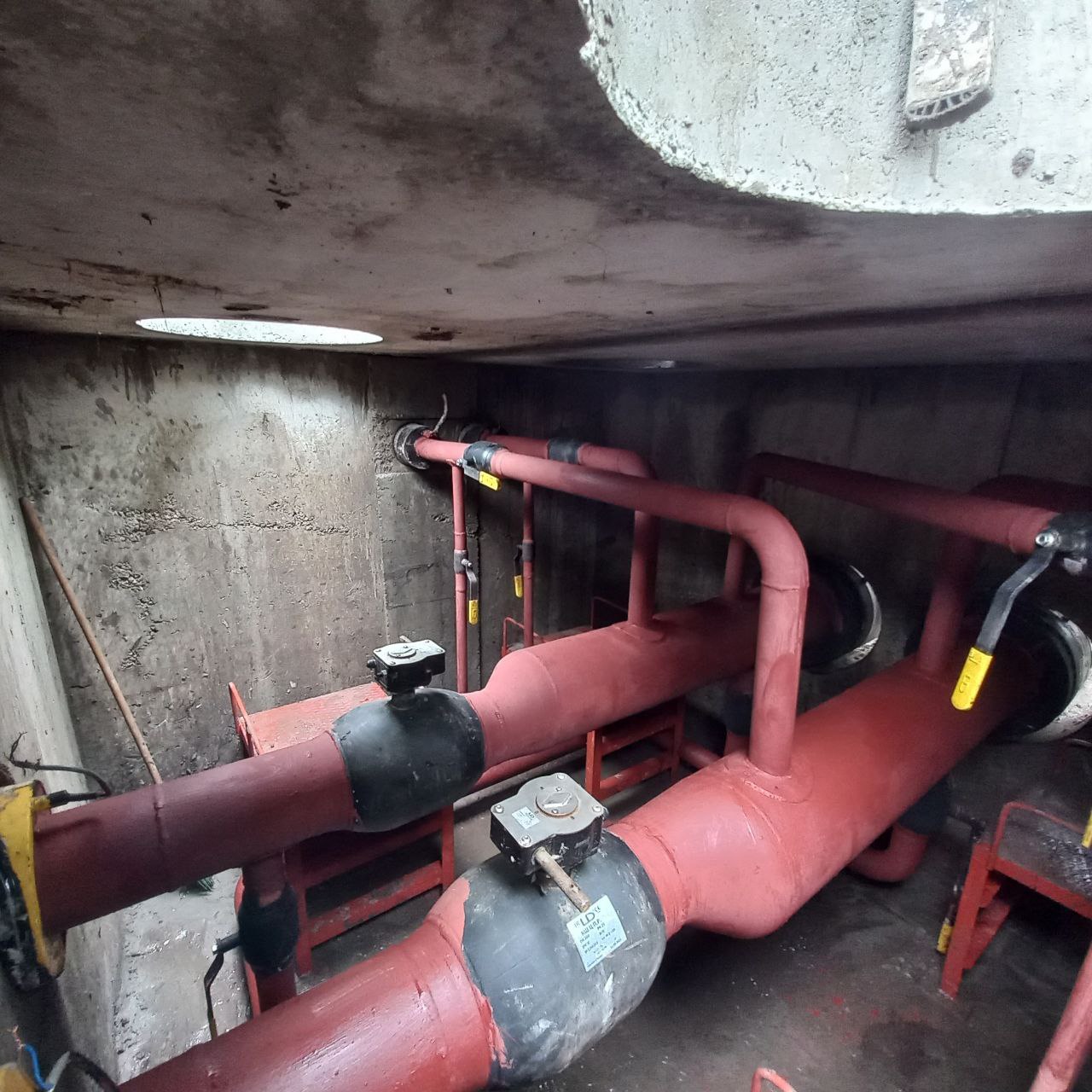

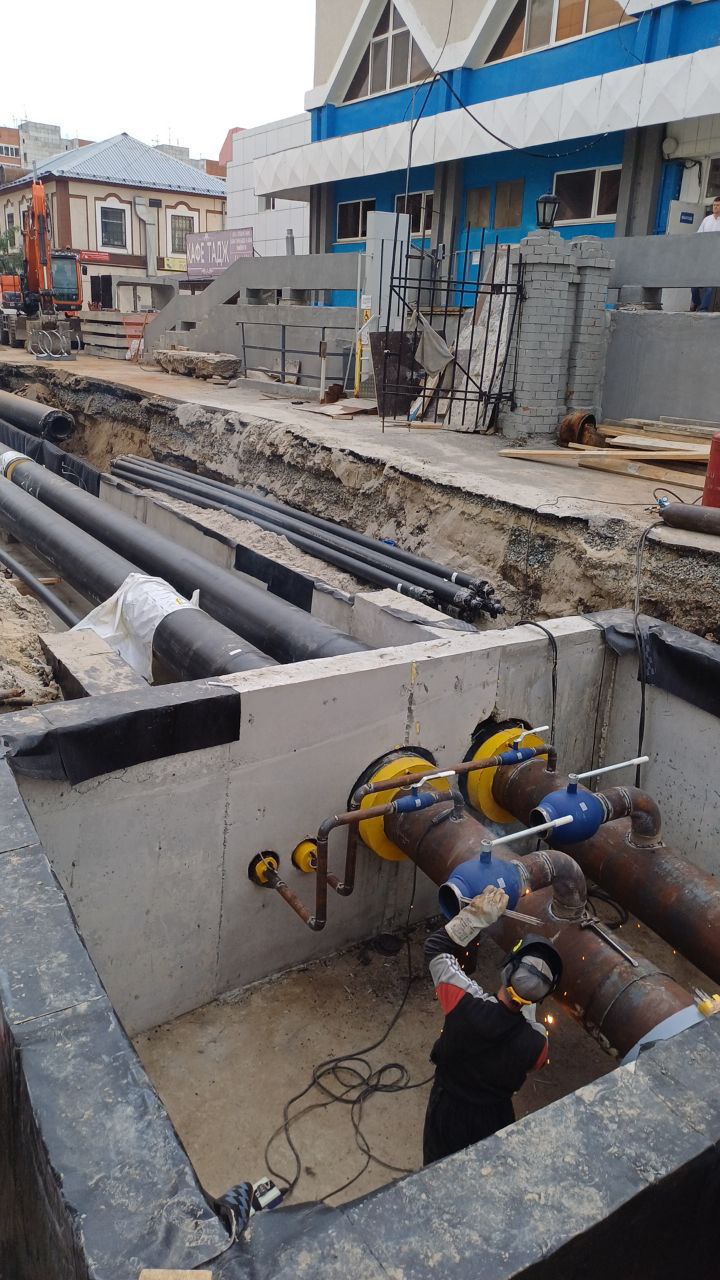

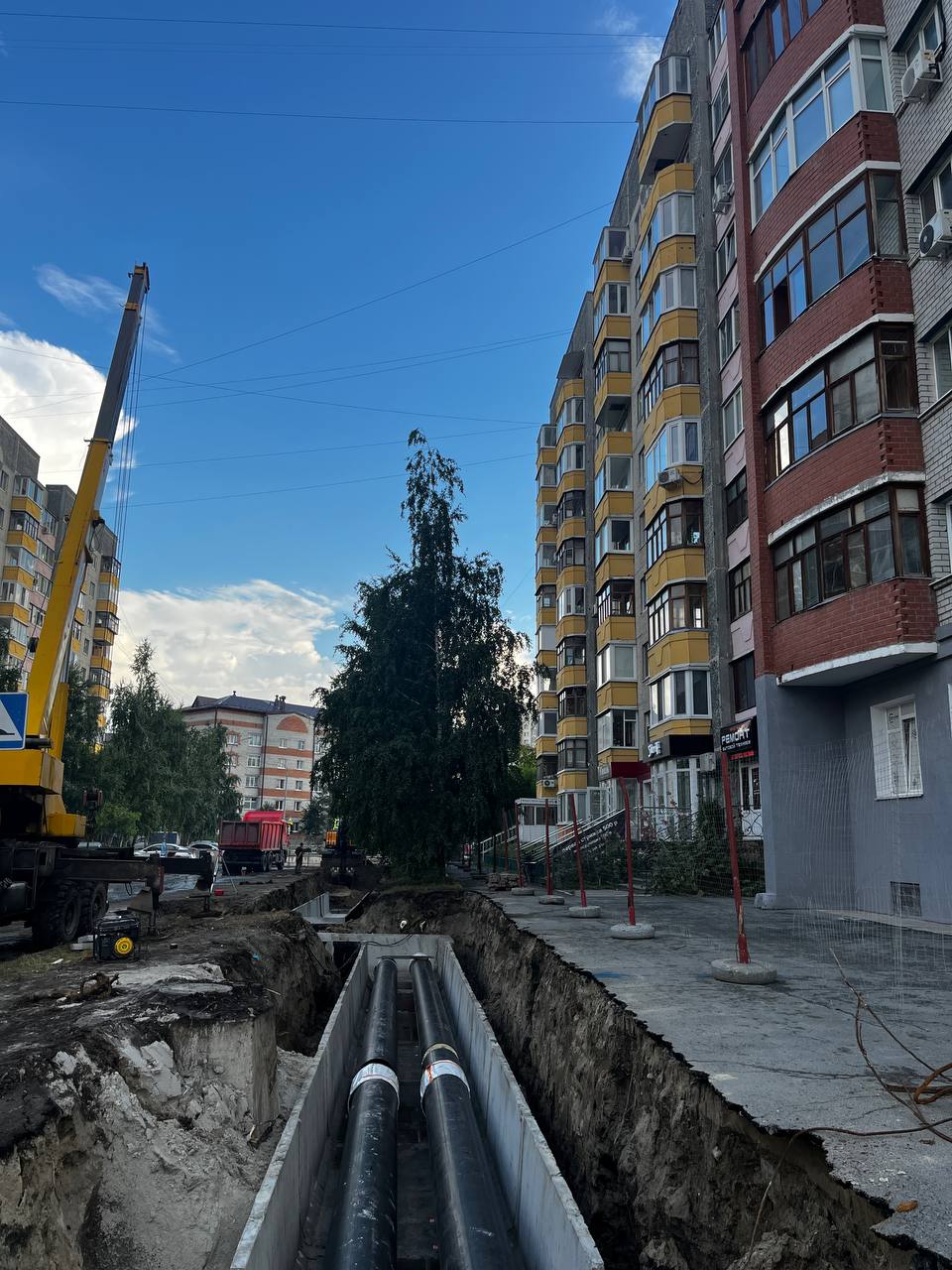

Ведутся работы на ряде важных объектов, обеспечивающих надёжное теплоснабжение города: ул. Широтная, 126 и 108; ул. Мельникайте; ул. Котовского, 54; ул. Ленина, 65 и др.
В планах подготовки к зиме – замена порядка 18 км сетей теплоснабжения и горячего водоснабжения, а также реконструкция двух муниципальных котельных.
Испытания на плотность и прочность тепловых сетей централизованной системы теплоснабжения проходят по графику и разделены на 7 опрессовочных этапов. На данный момент успешно проведено 4 этапа. Подготовлено к работе в отопительный период 2025–2026 гг. около 370 км тепловых сетей и 20 котельных.
Нужно также отметить, что управляющие компании активно подают документы, подтверждающие проведение регламентных работ по подготовке к зиме, необходимые для получения паспортов готовности.
